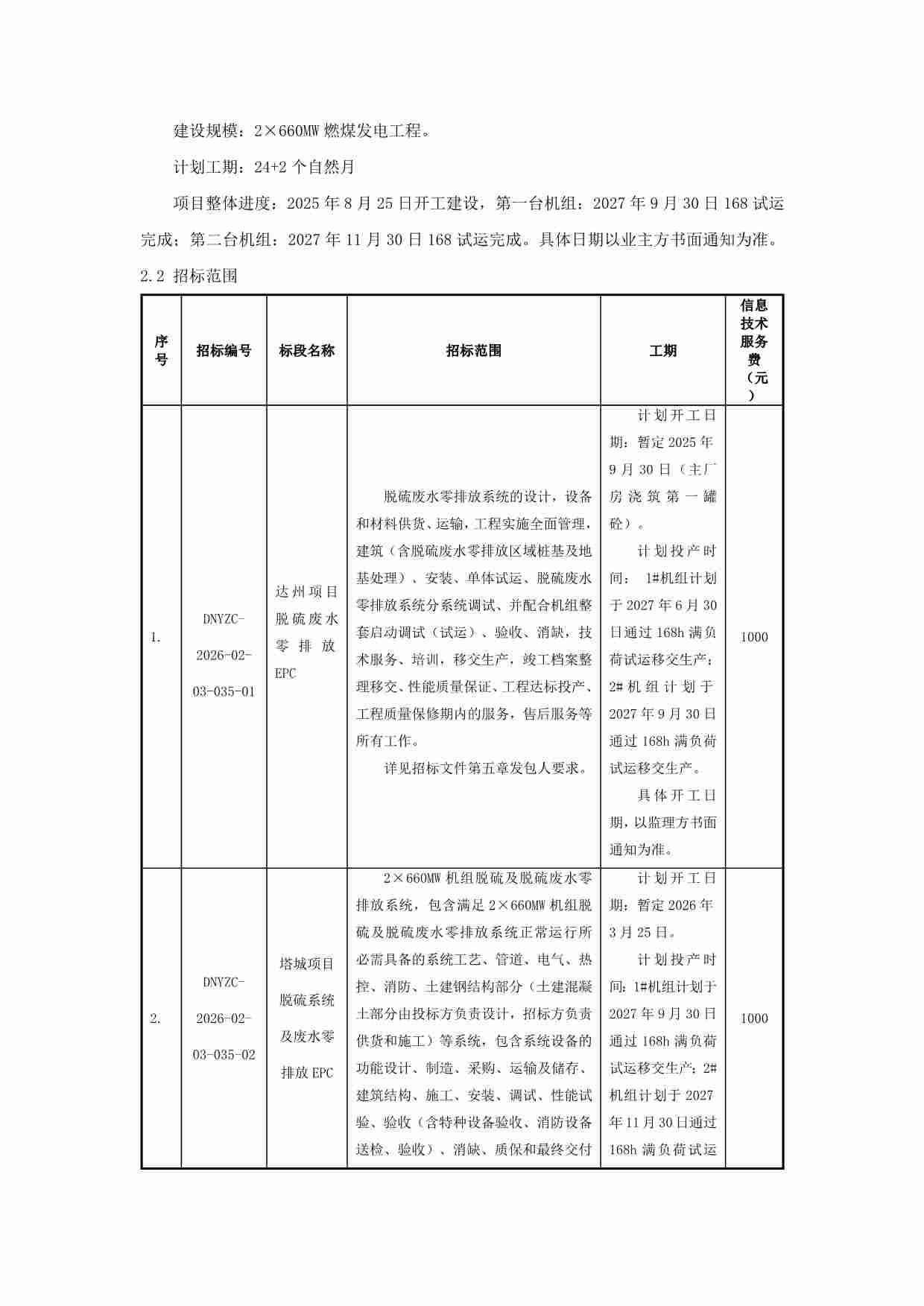

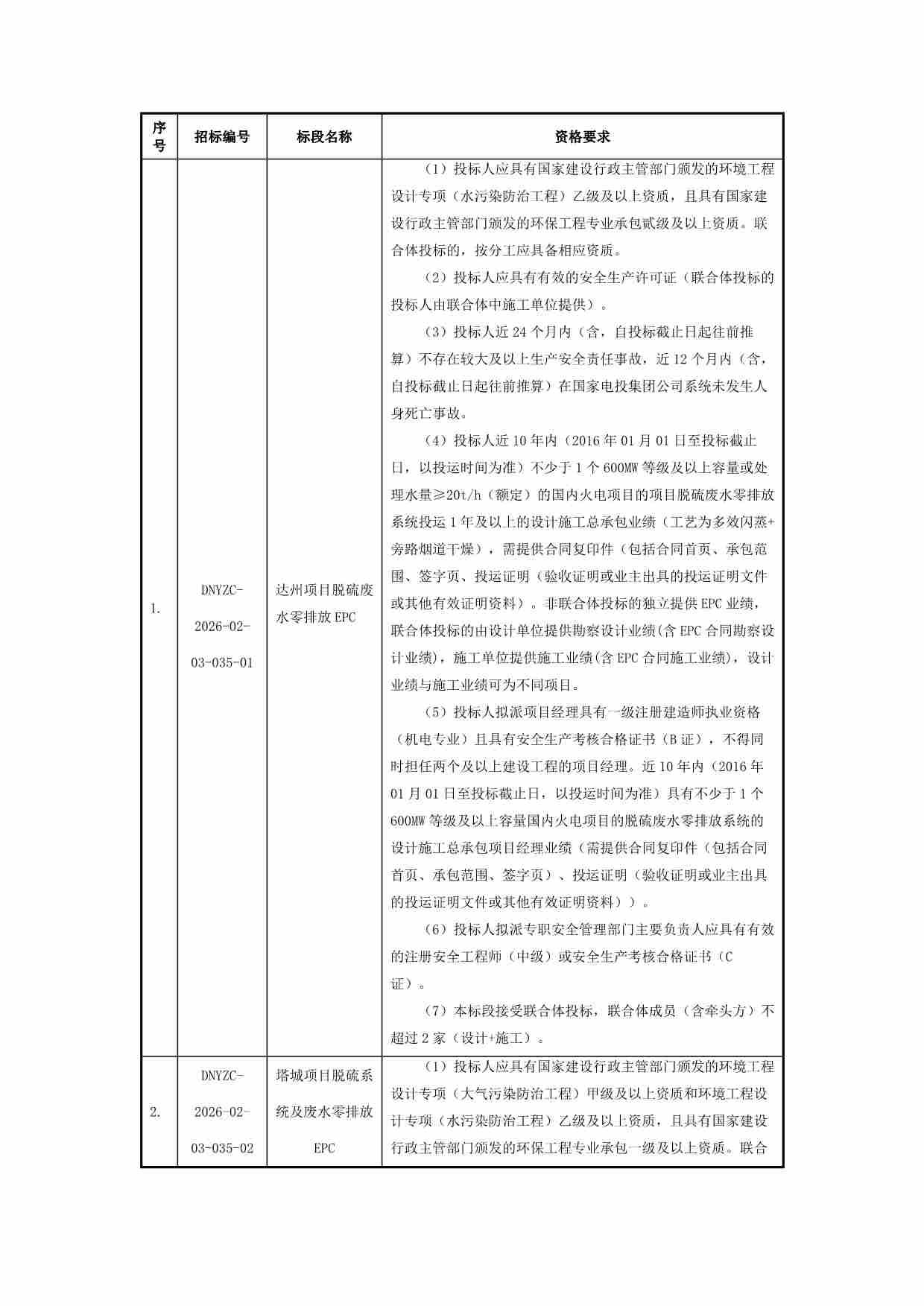

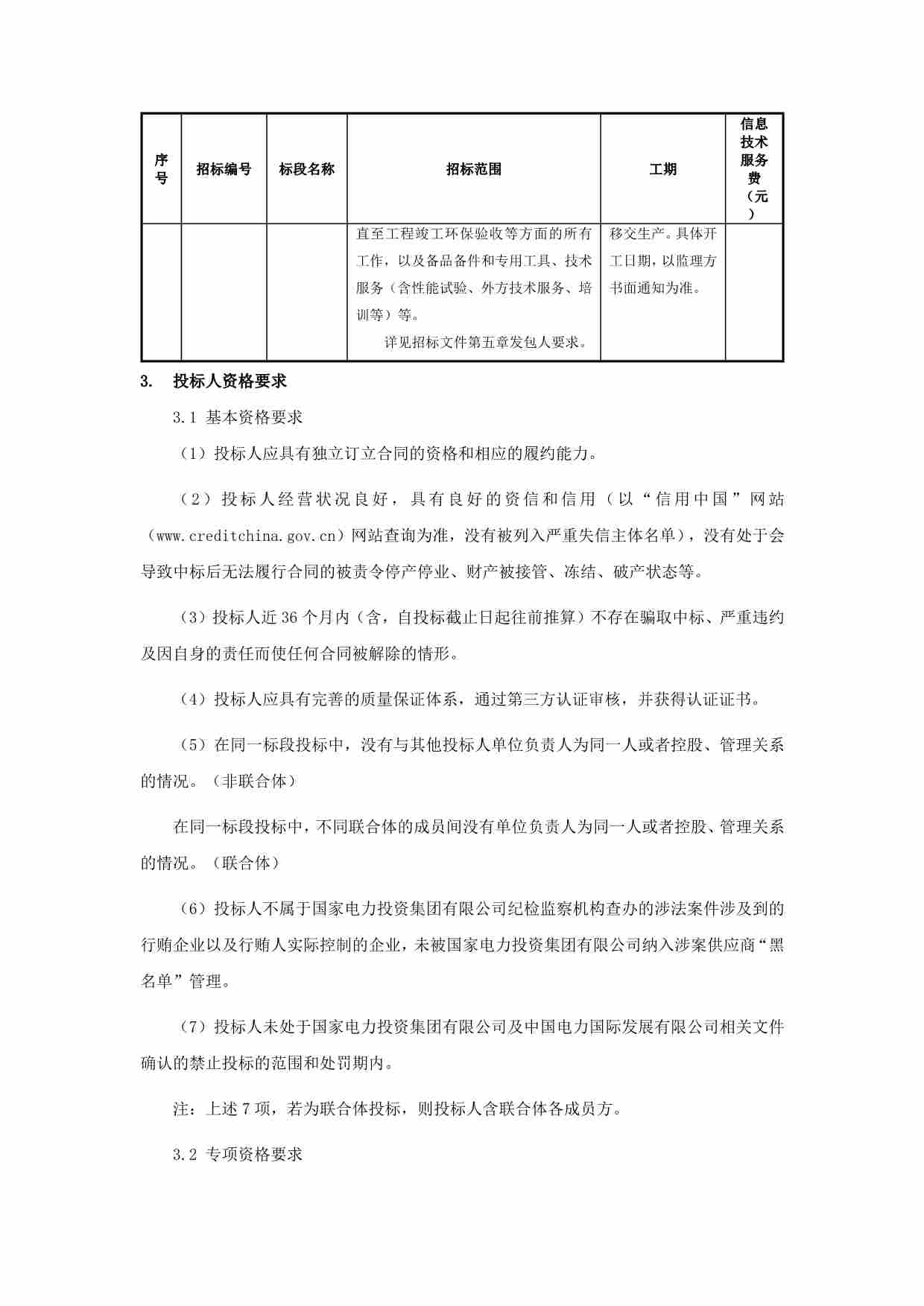

近日,国家电投发布中国电力川东北高效清洁煤电综合利用一体化项目2×1000MW新建燃煤机组项目脱硫废水零排放EPC、塔城2×660MW煤电一体化项目脱硫系统及废水零排放EPC招标公告,详情如下:

达州项目地点位于达州市达川区下辖石梯镇愉活村,建设规模2×1000MW燃煤发电工程项目。计划工期为24+2个自然月(730+60个自然天),2025年9月30日(主厂房基础垫层浇第一方混凝土),计划投产时间为第一台机组2027年9月30日,第二台机组2027年11月30日。具体开工日期,以业主方书面通知为准。

塔城项目地点位于新疆塔城地区托里县铁厂沟镇镇东宁巷2-30号,建设规模2×660MW燃煤发电工程。计划工期为24+2个自然月,2025年8月25日开工建设,第一台机组:2027年9月30日168试运完成;第二台机组:2027年11月30日168试运完成。具体日期以业主方书面通知为准。
